陕北至安徽特高压工程完成重要跨越施工

时间:2025-05-04 21:30   阅读量:5787   内容来源:千龙网

今年五一假期期间,陕北至安徽正负800千伏特高压直流工程,正在进行关键性节点建设工作,国内首次在同一标段内实施的特高压跨特高压密集交叉施工正全力推进。

01:46

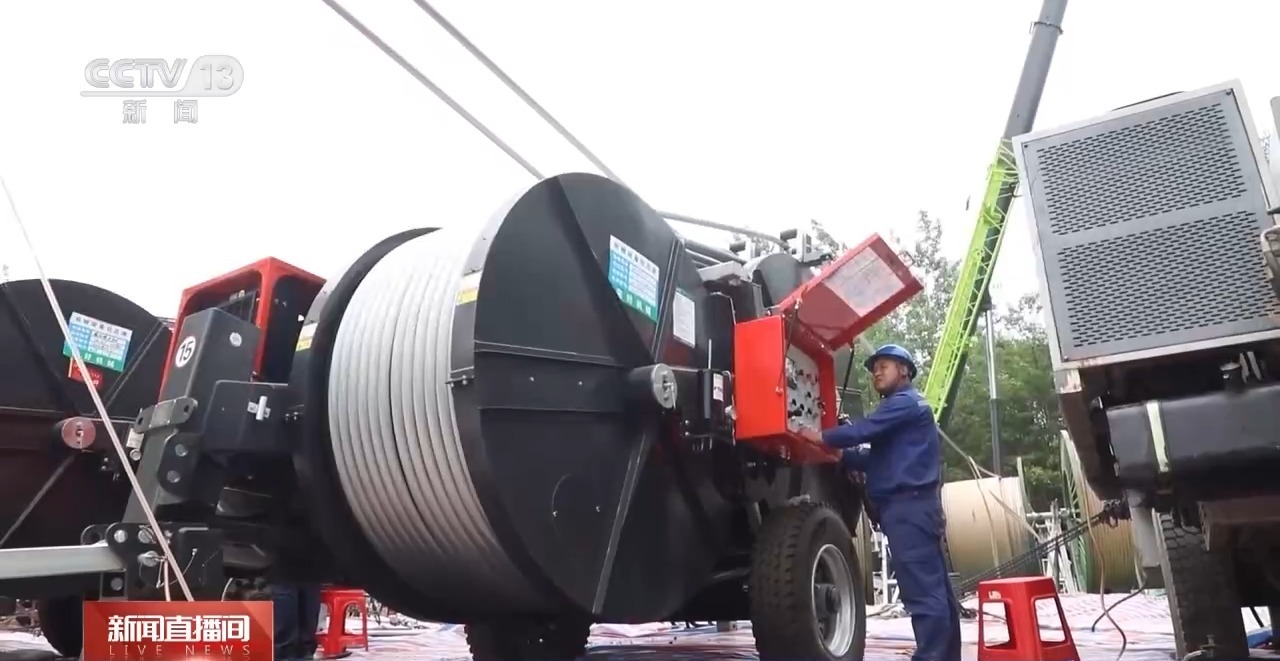

在河南南召县境内,施工作业现场机器轰鸣,一片繁忙。工程中,一场跨越第三条特高压线路的放线作业正在展开。

随着现场指令发出,一根重达10吨的输电导线被缓缓拉起,经过3个小时作业后,导线安全跨过1000千伏长南线,标志着继陕武线、豫阳线之后,成功完成全部三条特高压线路跨越任务。

这次施工作业位于河南西南部山区,在仅96公里的区间内,要连续跨越三条特高压线路,这也是我国特高压工程跨越施工难度最大的一次。

陕北至安徽特高压工程河南段业主项目部执行经理 樊铭翼:本次施工最大跨越间距超过754米,达到常规铁塔间距的2倍,要在34天内连续进行三次大跨越,而且每次跨越施工都必须确保一次成功,这相当于在特高压丛林中实现高难度的空中跨栏。施工人员要在超过147米的铁塔上开展精准放线作业,犹如在50层楼的高空穿针引线。

完成线路跨越后,施工人员还要进行导线间隔棒安装,全部工作将于五一假期全部完成。据了解,陕北至安徽正负800千伏特高压直流工程预计于2026年建成,投运后每年将向华东地区输送电量超360亿千瓦时,其中可再生能源电量占比超50%,可替代华东地区煤炭消费约1400万吨,实现清洁能源大范围优化配置。

今年五一假期期间,陕北至安徽正负800千伏特高压直流工程,正在进行关键性节点建设工作,国内首次在同一标段内实施的特高压跨特高压密集交叉施工正全力推进。

01:46

在河南南召县境内,施工作业现场机器轰鸣,一片繁忙。工程中,一场跨越第三条特高压线路的放线作业正在展开。

随着现场指令发出,一根重达10吨的输电导线被缓缓拉起,经过3个小时作业后,导线安全跨过1000千伏长南线,标志着继陕武线、豫阳线之后,成功完成全部三条特高压线路跨越任务。

这次施工作业位于河南西南部山区,在仅96公里的区间内,要连续跨越三条特高压线路,这也是我国特高压工程跨越施工难度最大的一次。

陕北至安徽特高压工程河南段业主项目部执行经理 樊铭翼:本次施工最大跨越间距超过754米,达到常规铁塔间距的2倍,要在34天内连续进行三次大跨越,而且每次跨越施工都必须确保一次成功,这相当于在特高压丛林中实现高难度的空中跨栏。施工人员要在超过147米的铁塔上开展精准放线作业,犹如在50层楼的高空穿针引线。

完成线路跨越后,施工人员还要进行导线间隔棒安装,全部工作将于五一假期全部完成。据了解,陕北至安徽正负800千伏特高压直流工程预计于2026年建成,投运后每年将向华东地区输送电量超360亿千瓦时,其中可再生能源电量占比超50%,可替代华东地区煤炭消费约1400万吨,实现清洁能源大范围优化配置。

声明:本网转发此文章,旨在为读者提供更多信息资讯,所涉内容不构成投资、消费建议。文章事实如有疑问,请与有关方核实,文章观点非本网观点,仅供读者参考。
